1 巖棉外墻外保溫前言
巖棉生產技術在20世紀30年代就已投入工業化生產,因其在各種保溫材料中具有突出的防火性能所以它是世界上應用范圍最廣、最普及的建筑保溫材料。巖棉外保溫系統具有良好的保溫性能、抗裂性能、防火性能和耐久性能,同時,巖棉板與基層墻體采用了有效的固定措施,抗風荷載性能優異;采用巖棉板錨固技術施工速度快、工藝簡單,可以縮短工期,減少工程的人工費和勞動強度,降低施工成本。綠色環保,造價適中,是一種值得推廣的外墻外保溫技術。
參考標準:
1). 《膠粉聚苯顆粒外墻外保溫系統》(JG 158-2004)
2). 《建筑裝飾裝修工程質量驗收規范》(GB50210-2001)
3). 《硅酸鹽水泥、普通硅酸鹽水泥》(GB175-99)
4). 《普通混凝土砂質量標準及檢驗方法》(JGJ-92)
5). 《膠粉聚苯顆粒復合型外墻外保溫系統》(CAS126-2005)
6). 《外墻外保溫建筑構造(一)》(02J121-1)
2 、 巖棉外墻外保溫適用范圍
適用于建筑物外墻裝飾面為涂料飾面的外保溫工程,外墻可為混凝土墻及各種砌體墻,也適用于各類既有建筑的節能改造工程。
3 、 巖棉外墻外保溫工藝原理
巖棉外墻外保溫 系統以巖棉為主保溫材料,用塑料脹栓等錨固件配合熱鍍鋅鋼絲網固定巖棉板,熱鍍鋅鋼絲網與巖棉板表面之間加有墊片,使熱鍍鋅鋼絲網與巖棉板之間存在一定的距離,有利于巖棉板表面的抹灰處理;巖棉板固定后又對巖棉板表面進行了界面處理,增強了巖棉板的防水性和表面強度,同時有效解決了巖棉板與膠粉聚苯顆粒找平層的粘接難題。面層抹膠粉聚苯顆粒保溫漿料找平,克服了巖棉板表面負荷不宜太大,同時又使之具有質輕、阻燃防火、防裂、降低成本等特性??沽逊雷o層采用抗裂砂漿復合涂塑耐堿玻纖網格布構成抗裂防護層,具有良好的抗裂性能,涂刷可有效阻止液態水進入的彈性底涂,飾面層刮柔性耐水膩子、涂刷彈性涂料。
4、巖棉外墻外保溫施工流程及操作要點
4.1 巖棉外墻外保溫施工工藝流程
基層處理→預制鋼絲網→安裝巖棉板→噴涂界面劑→配膠粉聚苯顆?!z粉聚苯顆粒找平→配抗裂砂漿→剪裁網格布→抹抗裂砂漿壓入網格布→刷彈性底涂→配柔性膩子→刮柔性膩子→刷外墻涂料→驗收
4.2 操作要點
4.2.1 巖棉外墻外保溫施工準備
(1)基層墻體應符合《混凝土結構工程施工質量驗收規范》(GB 50204-2002)和《砌體工程施工質量驗收規范》(GB 50203-2002)及相應基層墻體質量驗收規范的要求,保溫施工前應會(huì )同相關部門做好結構驗收的確認。如基層墻體偏差過大,則應抹砂漿找平。
(2)房屋各大角的控制鋼垂線安裝完畢。高層建筑及超高層建筑時,鋼垂線應用經緯儀檢驗合格。
(3)外墻面的陽臺欄桿,雨漏管托架,外掛消防梯等安裝完畢,并應考慮到保溫系統厚度的影響。
(4)外窗的輔框安裝完畢。
(5)墻面腳手架孔,穿墻孔及墻面缺損處用相應材料修整好。
(6)混凝土梁或墻面的鋼筋頭和凸起物清除完畢。
(7)主體結構的變形縫應提前做好處理。
(8)根據工程量、施工部位和工期要求制定施工方案,要樣板先行,通過樣板確定定額消耗,由甲方、乙方和材料供應商協商確定材料消耗量,保溫施工前施工負責人應熟悉圖紙。
(9)組織施工隊進行技術培訓和交底,進行好安全教育。
(10)材料配制應指定專人負責,配合比、攪拌機具與操作應符合要求,嚴格按廠家說明書配制,嚴禁使用過時漿料和砂漿。
(11)根據需要準備一間攪拌站及一間堆放材料的庫房,攪拌站的搭建需要選擇背風方向,靠近垂直運輸機械,攪拌棚需要三側封閉,一側作為進出料通道。有條件的地方可使用散裝罐。庫房的搭建要求:要求防水、防潮、防陽光直曬。材料采取離地架空堆放。
(12)施工時氣溫應大于5℃,風力不大于4級。雨天不得施工,應采取防護措施。
4.2.2 基層界面處理
墻面應清理干凈、清洗油漬、清掃浮灰等。墻面松動、風化部分應剔除干凈。墻表面凸起物大于10mm時應剔除。
堵腳手眼和廢棄的孔洞時,應將洞內雜物、灰塵等物清理干凈,澆水濕潤,然后用1:3水泥砂漿將其補齊砌嚴。
4.2.3 吊垂直、彈控制線
根據建筑物高度確定放線的方法,高層建筑及超高層建筑可利用墻大角、門窗口兩邊,用經緯儀打直線找垂直。多層建筑或中高層建筑,可從頂層用大線墜吊垂直,繃鐵絲找規矩,橫向水平線可依據樓層標高或施工±0.000向上500mm線為水平基準線進行交圈控制。根據調垂直的線及保溫厚度,每步架大角兩側彈上控制線,再拉水平通線做標志塊。

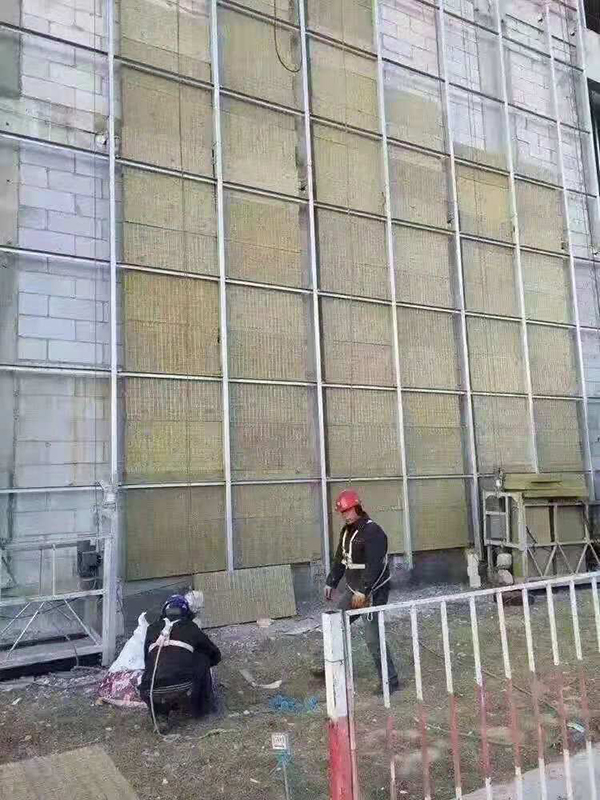

4.2.4 安裝巖棉板(尼龍錨栓鉆孔型錨固法)
4.2.4.1 確定巖棉板定位線,鋪設巖棉板,根據施工圖在錨栓安裝部位鉆孔,敲入帶圓盤的尼龍套管,壓緊巖棉板。每平方米墻面上至少設置3個錨固件,且每一塊巖棉板上至少2個錨固件,錨栓應按圖紙排列。
4.2.4.2 沿窗戶四周,每邊至少應設置3個錨固件。
4.2.4.3 把預先切割規整的鋼絲網片彎成“凵”型和“L”型,在鋪設巖棉板的同時,以“凵”型網片把墻體底部包邊,以“L”型網片把門窗側壁、墻體轉角處包邊。把螺釘敲入尼龍套管中,固定鋼絲網。
4.2.4.4 使用直角邊條板彎制加強用的鋼絲網。
4.2.4.5 巖棉板必須對接和相互擠緊,不能有縫隙,鑲嵌用的窄條巖棉板,其寬度不得少于150mm,至少應有一個錨固件穿過,使巖棉板緊貼墻面。
4.2.4.6 巖棉板鋪設完畢后,從下至上鋪設鋼絲網,鋼絲網單孔搭接時用鉛絲綁結或用錨栓固定,綁接時每米不少于4處,對邊搭接時用鉛絲聯結,間隔不大于150mm。錨栓固定時,間隔不大于600mm。
4.2.4.7 整修全部接縫,并用卡釘把鋼絲網突起部位壓平。
4.2.4.8 保溫層安裝完畢后經檢驗合格可進行界面層的施工。
4.2.5 界面層的施工
4.2.5.1 將塑料墊片安放在鋼絲網下,將鋼絲網墊起5mm。每平方米設置4個塑料墊片,按梅花型進行布置。
4.2.5.2 采用專用噴槍將配制好的界面砂漿均勻噴到巖棉板表面及鋼絲網上。
4.2.6 找平層施工
4.2.6.1 做灰餅,沖筋,在距樓層頂部約100mm和距樓層底部約100mm,同時距大墻陰或陽角約100mm處,根據垂直控制通線做垂直方向灰餅(樓層較高時應兩人共同完成),作為基準灰餅,再根據兩垂直方向基準灰餅之間的通線,做墻面找平層厚度灰餅,每灰餅之間的距離按1.5m左右間隔粘貼?;绎灴捎媚z粉聚苯顆粒漿料做,也可用廢聚苯板裁成50mm×50mm小塊粘貼。待垂直方向灰餅固定后,在兩水平灰餅間拉水平控制通線,具體做法為將帶小線的小園釘插入灰餅,拉直小線,使小線控制比灰餅略高1mm,在兩灰餅之間按1.5m左右間隔水平粘貼若干灰餅或沖筋。
每層灰餅粘貼施工作業完成后水平方向用5m小線拉線檢查灰餅的一致性,垂直方向用2m托線板檢查垂直度,并測量灰餅厚度,沖筋厚度應與灰餅厚度一致。用5m小線拉線檢查沖筋厚度的一致性,并作記錄。
4.2.6.2 抹膠粉聚苯顆粒保溫漿料找平
(1)抹膠粉聚苯顆粒保溫漿料時,其平整度偏差不應大于±4mm,抹灰厚度略高于灰餅的厚度。
(2)保溫漿料抹灰按照從上至下,從左至右的順序抹。涂抹整個墻面后,用杠尺在墻面上來回搓抹,去高補低。最后再用鐵抹子壓一遍,使表面平整,厚度一致。
(3)保溫面層凹陷處用稀漿料抹平,對于凸起處可用抹子立起來將其刮平。待抹完保溫面層30min后,用抹子再趕抹墻面,先水平后垂直,再用托線尺檢測后達到驗收標準。
(4)保溫漿料施工時要注意清理落地灰,落地灰應及時少量多次重新攪拌使用。
4.2.6.3 陰陽角找方應按下列步驟進行
(1)用木方尺檢查基層墻角的直角度,用線墜吊垂直檢驗墻角的垂直度。
(2)保溫漿料抹灰后應用木方尺壓住墻角漿料層上下搓動,使墻角保溫漿料基本達到垂直。然后用陰陽角抹子壓光。
(3)保溫漿料大角抹灰時要用方尺,抹子反復測量抹壓修補操作確保垂直度±2mm,直角度±2mm
(4)門窗邊框與墻體連接應預留出保溫層的厚度,并做好門窗框表面的保護。
(5)窗戶輔框安裝驗收合格后方可進行窗口部位的保溫抹灰施工,門窗口施工時應先抹門窗側口,窗臺和窗上口再抹大面墻。施工前應按門窗口的尺寸截好單邊八字靠尺,作口應貼尺施工以保證門窗口處方正與內、外尺寸的一致性。
4.2.7 抹抗裂砂漿,鋪貼耐堿網格布
找平層施工完成3-7天且保溫層施工質量驗收以后,即可進行抗裂層施工。耐堿網格布長度不大于3m,尺寸事先裁好,網格布包邊應剪掉。抹抗裂砂漿時,厚度應控制在3-4mm,抹寬度、長度與網格布相當的抗裂砂漿后應按照從左至右、從上到下的順序立即用鐵抹子壓入耐堿網格布。在窗洞口等處應沿45°方向提前增貼一道網格布(400×300mm)。耐堿網格布之間搭接寬度不應小于50mm,嚴禁干搭接。陰角處耐堿網格布要壓茬搭接,其寬度≥50mm;陽角處也應壓茬搭接,其寬度≥200mm。耐堿網格布鋪貼要平整,無褶皺,砂漿飽滿度達到100%,同時要抹平、找直,保持陰陽角處的方正和垂直度。
首層墻面下部應鋪貼雙層耐堿網格布,第一層鋪貼網格布,網布與網布之間采用對接方法,嚴禁網布在陰陽角處對接,對接部位距離陰陽角處不小于200mm。然后進行第二層網格布鋪貼,鋪貼方法如前所述,兩層網格布之間抗裂砂漿應飽滿,嚴禁干貼。
建筑物首層下部外保溫應在陽角處雙層網格布之間設專用金屬護角,護角高度一般為2m。在第一層網格布鋪貼好后,應放好金屬護角,用抹子在護角孔處拍壓出抗裂砂漿,抹第二遍抗裂砂漿包裹住護角。保證護角安裝牢固。
抗裂砂漿抹完后,嚴禁在此面層上抹普通水泥砂漿腰線、口套線等,嚴禁刮涂剛性膩子等非柔性材料。
詳細保溫施工方案請下載 → 外墻裝修——巖棉外墻外保溫施工方案.pdf
